Status tunnelarbeider oktober 2024
Her er oppdatering på tunnelarbeidene til og med 14. oktober 2024.
Sist oppdatert: 08. november 2024 kl. 08.53

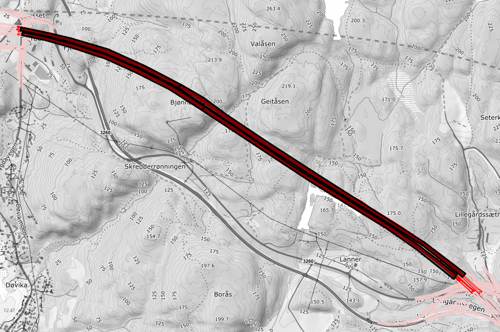

Bjønnåstunnelen
Driving er fullført. Pågår mindre sprenginger for kummer og rør. Innredningsarbeider har startet opp.
Grenlandstunnelen (ramper ekskludert)
Fra Herregårdsbekken er det drevet 1115 meter.
Fra Skjelsvikdalen er det drevet 1910 meter .
Fra Kjørholt er det drevet 1742 meter.
Totalt er det nå drevet 4767 meter av 5200 meter eller 91 prosent ferdig drevet.
Forventet siste gjennomslag i løpet av desember 2024.
Gjenstående driving mellom Skjelsvikdalen og Herregårdsbekken
Tunnelarbeidene er nå i ferd med å jobbe seg under Asalund. Gjenstår 150 meter før gjennomslag i nordgående løp. Nå reduseres driften på løpene som drives fra Skjelsvikdalen, og det er fra i dag, 14. oktober 2024, kun drift på tre av fire stuffer i dette området.
Gjenstående driving mellom Skjelsvikdalen og Kjørholt
Tunnelarbeidene er nå i området under Brattås. Fra Skjelsvikdalen forventes det at vi er igjennom svakhetsonen i løpet av denne uken. Gjenstår 200 meter før gjennomslag i sydgående løp.
